ZHCUCK8C December 2022 – May 2024 ULC1001
德州儀器 (TI) 創建了四種主要清洗模式,用于去除 LCS 鏡頭中的冰凝、泥點和水漬。GUI 允許為這些清洗模式調整所需的選擇設置,用戶也可以自由創建兩個自定義清洗模式。
如節 4 中所述,有 9 種模式可包含多達 30 個可配置的突發。每個突發的播放順序為突發的編程順序,并且 #bursts 設置必須正確才能播放所需數量的突發。#Burst 寄存器為 USER_Params_numBurstsPerMode_x,其中 x 等于 0 到 9。按以下語法 USER_Params_modeSequence_n_m 使用寄存器對模式序列進行枚舉,其中 n 等于模式編號 (0-9),m 等于突發序列順序 (0-29)。每種模式最多有 30 個突發。以下各部分顯示了德州儀器 (TI) 的預定義突發。
任何清洗模式(自動模式除外)都可以通過選中突發 29 列名上方右上角的 Continuous Mode 復選框來連續運行。當某模式持續運行時,取消選中 Continuous Mode 復選框可將 ULC1001 重新置于單模式;該模式再運行一次,然后停止。

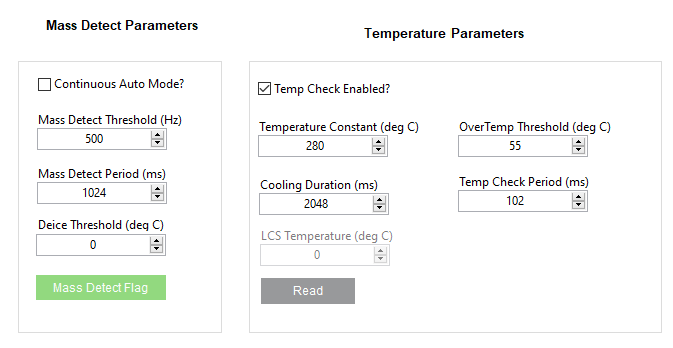

“Cleaning Modes”頁面上的附加參數如圖 5-10 所示,并在表 5-7 和表 5-8 中進行了介紹。

| 參數 | 說明 |
|---|---|
| Continuous Auto Mode? 復選框 | 當器件處于有功功率模式時,啟用自動模式可在不設置 USER_Commands_flag_newCommand 的情況下自動運行。PWR_CTL = 0x00。 |
| Mass Detect Threshold | 頻率阻抗閾值,用于控制系統對 LCS 上污染物的敏感性。 |
| Mass Detect Period | 啟用連續自動模式時使用的時間間隔。 |
Deice Threshold | 在自動模式序列中激活除冰的溫度閾值。 |
| 參數 | 說明 |
|---|---|
| Continuous Temp? 復選框 | 此復選框控制溫度算法的運行方式。選中后,溫度突發根據溫度檢查周期運行,并中斷任何無源突發以檢查 LCS 溫度,然后返回所播放的突發。啟用后,溫度突發也會在任何模式開始時運行 |
| Temperature Constant [°C] | LCS 溫度估算算法常數自動通過校準模式更新。 |
| OverTemp Threshold [°C] | ULC1001 會標記過熱條件的 LCS 溫度閾值。 |
| Cooling Duration [sec] | 在過熱情況下 ULC1001 向 LCS 提供的冷卻時間。 |
| Temp Check Period [sec] | 連續模式下各次溫度檢查間隔的時間段。 |
