ZHCUC89A August 2024 – November 2024 TPSM82843
EVM 的環路響應可通過對電路的兩項簡單更改來測量。首先,切斷 VOS 引腳和頂層輸出電容器之間的布線。此更改如圖 2-1 所示。接著,在 PCB 背面 Rx4 處的電阻器墊上放置一個 10Ω 電阻。將這些電阻器墊隔開,以便安裝 0603 大小的電阻器。完成這些更改后,可通過添加的電阻器將交流信號(建議使用 100mV 峰峰值幅度)注入控制環路。如需詳細了解如何測量 DCS-Control 器件的控制環路,請參閱如何測量 DCS-Control? 器件的控制環路應用手冊。

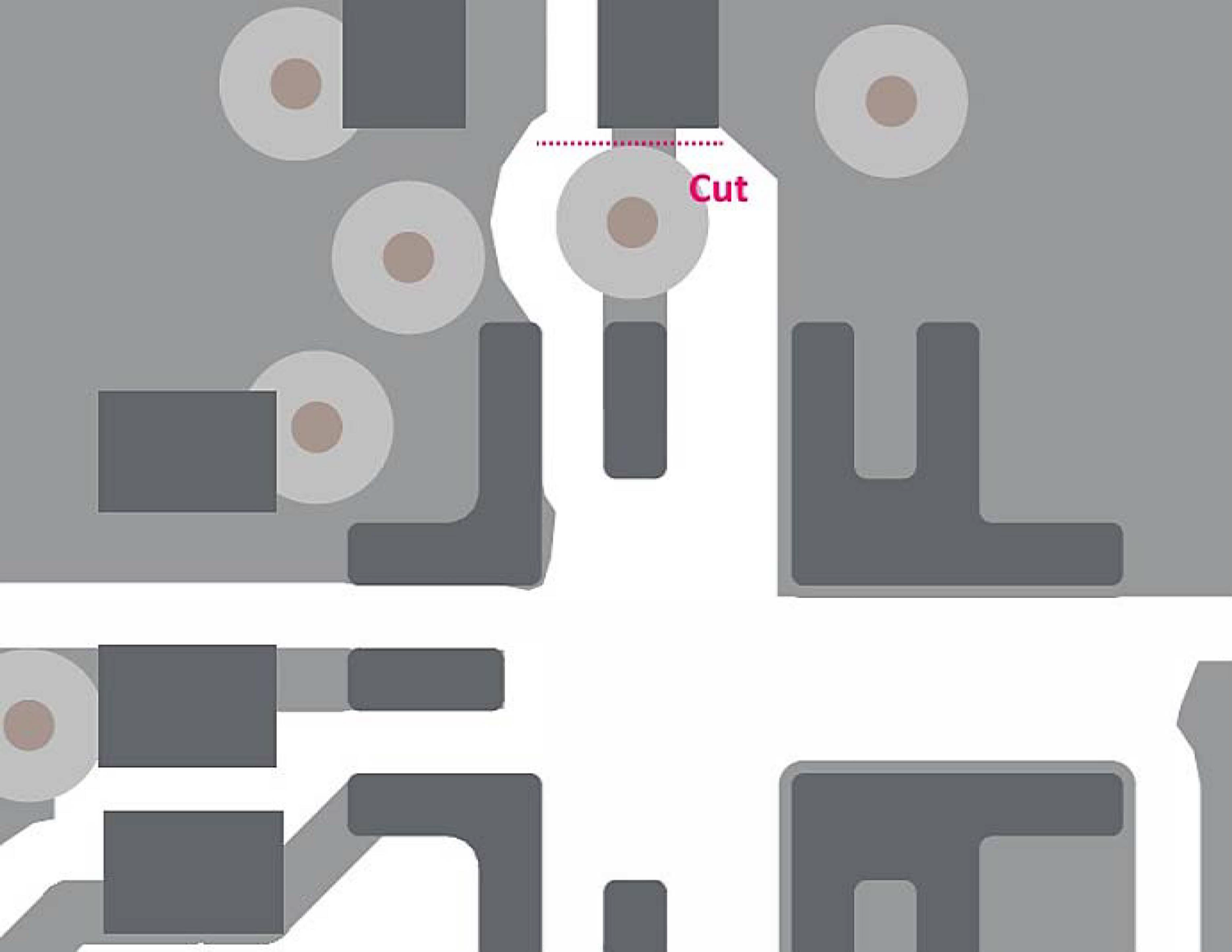

圖 2-1 環路響應測量修改(頂層)
